Liebe Bürgerinnen, liebe Bürger,
hiermit möchten wir Sie über den Bautenstand zur Maßnahme „Umbau der Kaiserstraße“ in der Sickingenstadt Landstuhl mit Stand vom 07.05.2025 informieren.

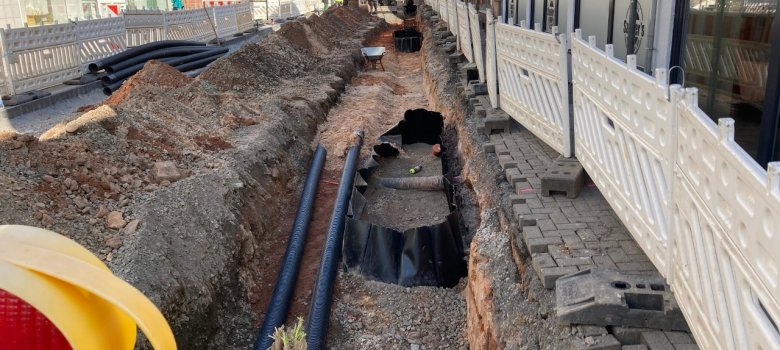

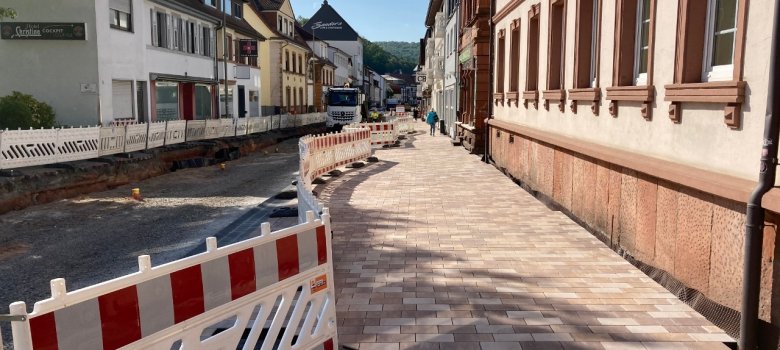

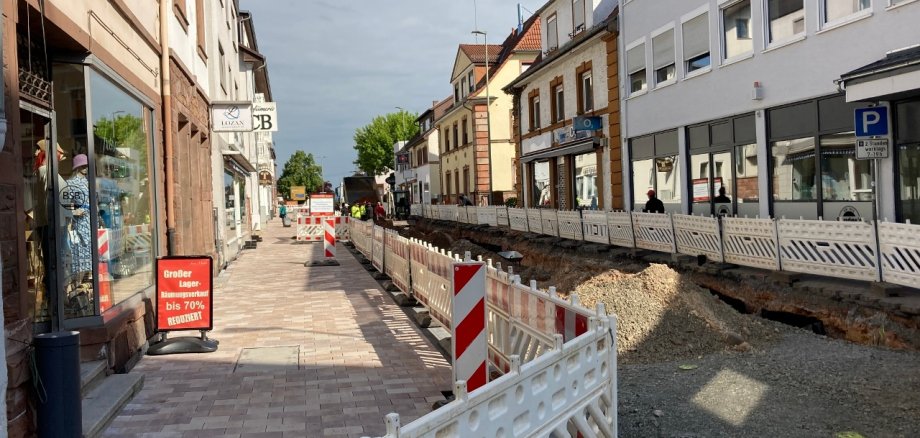

Die Arbeiten an Versorgungsleitungen auf der südwestlichen Seite der Kaiserstraße sind größtenteils abgeschlossen, Kabelverteiler für Stromversorgung und Lichtsignalanlage müssen noch getauscht werden, die Fundamente für die Ampelmasten müssen eingebaut werden. Die Pflasterarbeiten haben begonnen, eine Gehwegseite zwischen der Einmündung Wiesenstraße und Philipp-Fauth Straße ist schon zugelegt. Randbereiche, Baumscheiben, Ausstattungsfundamente usw. müssen noch eingebaut und angearbeitet werden. Auf der gegenüberliegenden Straßenseite wurden die Baumsubstratgruben hergestellt und mit der Verlegung der Versorgungsleitungen Glasfaser, Straßenbeleuchtung (1KV Stromversorgung) und 20KV Stromversorgung begonnen.
Die Fa. Hosgören trifft derzeit die Vorbereitung zur Herstellung der neuen Entwässerungsrinne auf der nordöstlichen Straßenseite im Bauabschnitt. In diesem Zuge erfolgt auch die schrittweise Herstellung des ungebundenen Oberbaus (Einbau der Schottertrag- und Frostschutzschichten) als Vorbereitung für die Asphaltarbeiten, die zeitlich eingetaktet sind. Wie bereits erwähnt ist die Fa. Hosgören bestrebt die Fußgängerführung soweit möglich auf beiden Straßenseiten aufrecht zu erhalten, ein Durchgang auf befestigten Untergrund wird, soweit schon vorhanden, auf neuen Pflasterflächen ermöglicht.
Die Verlegung der 20 KV-Stromleitung in der Wiesenstraße, die von einem Nachunternehmer der Pfalzwerke direkt ausgeführt wird, hat begonnen und wird ca. 3 - 4 Wochen dauern. Je nach Baufortschritt wird der hintere Teil der Vorderen Imserstraße zwischen Umspannpunkt der Pfalzwerke und Einmündung in die Wiesenstraße und die Wiesenstraße zwischen Kaiserstraße und Vorderer Imserstraße komplett gesperrt. In dieser Zeit ist eine Ausfahrt von der Kaiserstraße in die Wiesenstraße nicht möglich. Die Pfalzwerke sind bestrebt die Sperrzeiten so kurz wie möglich zu halten.
Wir möchten darauf hinweisen, dass beim Wechsel vom Bauabschnitt (BA) 1 in den Bauabschnitt 2 die Ausfahrt über die Wiesenstraße nochmals für ca. 6 Wochen gesperrt werden muss, um die Tiefbauarbeiten (Anbindung der Ver- und Entsorgungsleitungen) im Übergangsbereich zwischen den Bauabschnitten ausführen zu können. Eine weitere kurze Sperrung wird final für die Fertigstellung der Oberflächen erforderlich sein. In den Zeiten der Vollsperrung der Wiesenstraße ist die Kaiserstraße eine Sackgasse. Es besteht keine Wendemöglichkeit für größere Fahrzeuge und LKW.
Die Arbeiten liegen unter Berücksichtigung der bereits bekannten und eingetakteten zusätzlichen Leistungen im Zeitplan. Der Asphalttermin für den ersten Bauabschnitt steht fest. Je nach Baufortschritt werden vereinzelt Arbeiten an den Pflasterflächen im Nachgang erfolgen müssen: Einbau von Ausstattungselementen, Anschluss der Lichtsignalanlage, Anarbeiten von Kleinflächen etc. Auch hier nochmal der Hinweis: witterungsbedingte Beeinträchtigungen des Baufortschritts sind nicht gänzlich auszuschließen.
Die Fotos stammen von der Baustellenbegehung am 07.05.2025.
Die Sickingenstadt Landstuhl dankt allen Anwohnerinnen und Anwohnern, Gewerbetreibenden sowie Verkehrsteilnehmenden für ihr Verständnis, ihre Geduld und die Unterstützung während der Bauzeit. Nur gemeinsam können wir diese wichtige Maßnahme erfolgreich umsetzen.
Ihr
Mattia De Fazio
Stadtbürgermeister
